文暉單元XC0402-A33-19地塊36班小學(一期)項目自2024年11月底開工以來,目前項目在持續推進中。
項目分一、二期基坑,其中二期基坑屬地鐵保護區范圍,因地鐵方原因,涉地鐵的監測工作暫時無法開展,導致二期基坑內樁基無法開始施工;一期基坑目前處于土方開挖階段。

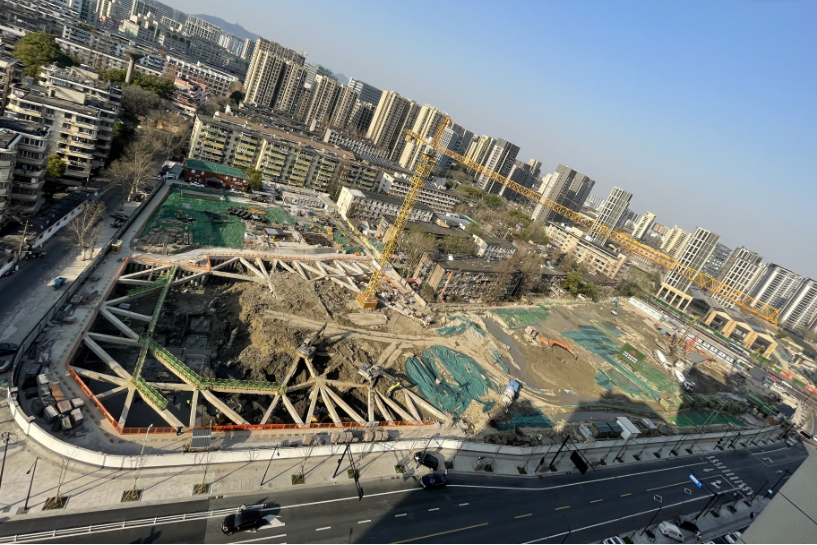

施工現場目前有2臺10型機、1臺旋挖機、1臺雙軸水泥攪拌樁機,1臺泥漿固化設備,4臺挖機。截止2025年3月22日累計完成:工程樁541根,剩余53根(一期基坑12根);圍護樁567根,剩余126根(一期基坑38根);立柱樁89根,剩余14根(一期基坑6根);雙軸水泥攪拌樁2092幅;IMS水泥攪拌樁1129根(一期基坑內全部完成);土方外運約3萬方。基坑完成:支撐梁澆筑完成約30%。地下室一區塊土方開挖完成約60%,磚胎膜砌筑、墊層澆搗完成約40%;二區塊土方開挖完成約50%,磚胎膜砌筑、墊層澆搗完成約30%。
我監理項目部成員根據工程的節點,按程序做好項目監理各項工作,目前總體各項工作平穩推進。
