      溫州沿江快速路一期東段二標項目追蹤
      Jan-21,2025

      江快速路一期東段二標段工程北起溫州會展路蒲州河,在K16+443設置會展路互通與機場大道相接,路線向南跨越括蒼中路、雁蕩中路、溫州大道,在K17+730設置剪刀叉互通與地面道路相接,向南跨越興區路、興國路、興平路,然后下穿S1線,向南繼續跨越高二路、高一路,與甌海大道交叉設置T型互通并上跨,地面道路終點與環山北路相交叉,全長約4.803公里,建有互通立交2座、平行匝道4對,采用“主線高架+地面輔道”建設形式,高架標準段和地面輔道標準段均為雙向6車道。



      作為備受溫州市民關注的重點民生工程,沿江快速路工程建成后將有效串聯起鹿城核心區、濱江商務區、狀蒲片區、龍灣片區,同時直接服務溫州東樞紐、機場樞紐,大幅緩解市區東西向交通壓力,對加強城市組團間的快速聯系、改善對外交通起到重要作用。

      項目自2022年11月28日啟動建設后,一路穩步推進,諸多關鍵節點順利達成目標:2023年3月20日成功完成首根樁基施工,同年10月5日首根墩柱樹立,2024年5月10日首聯現澆箱梁完工,6月7日首片預制箱梁澆筑完成,8月20日首片預制箱梁成功架設。截至2024年11月底,已完成產值約3.5億元。

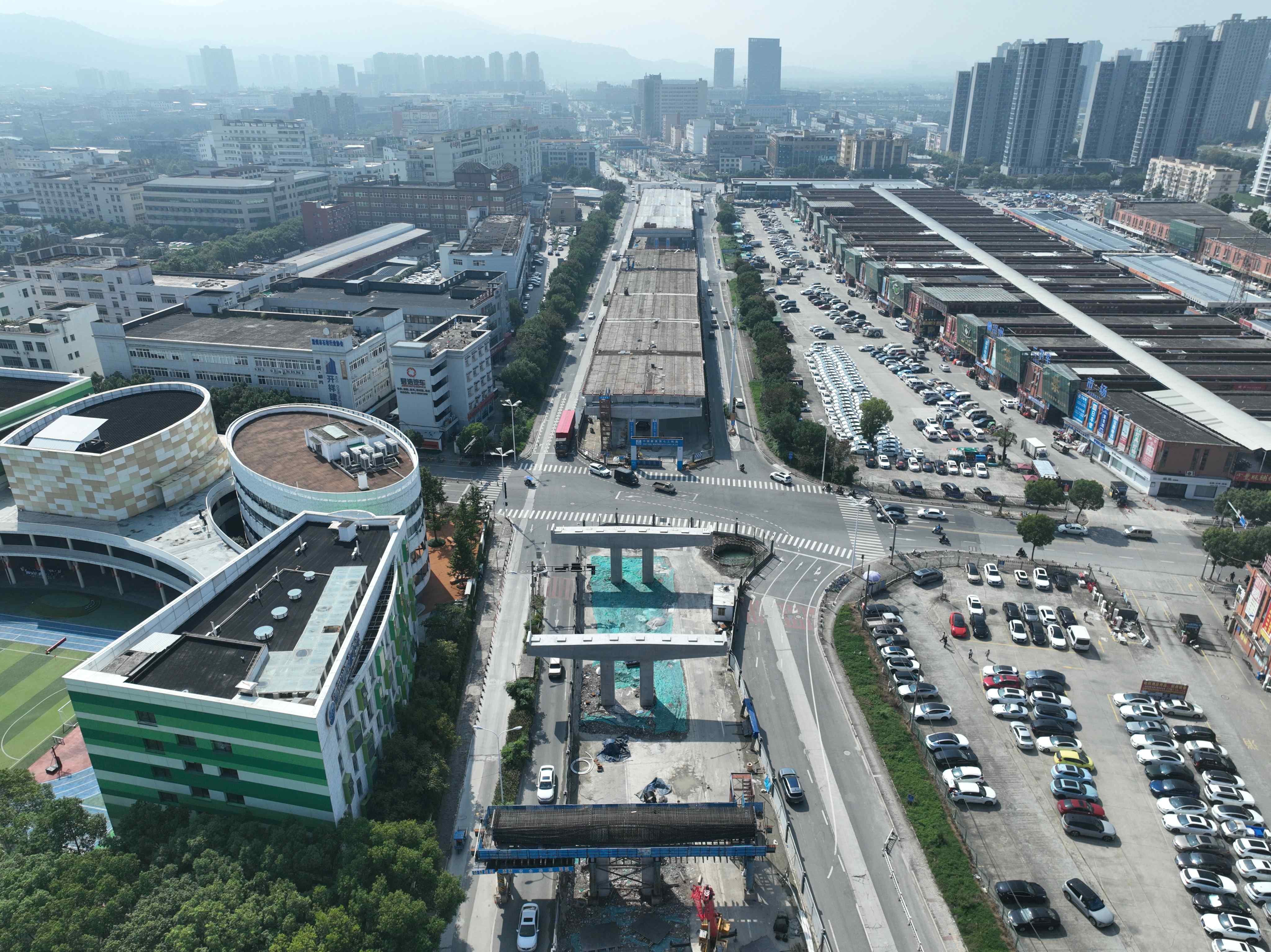

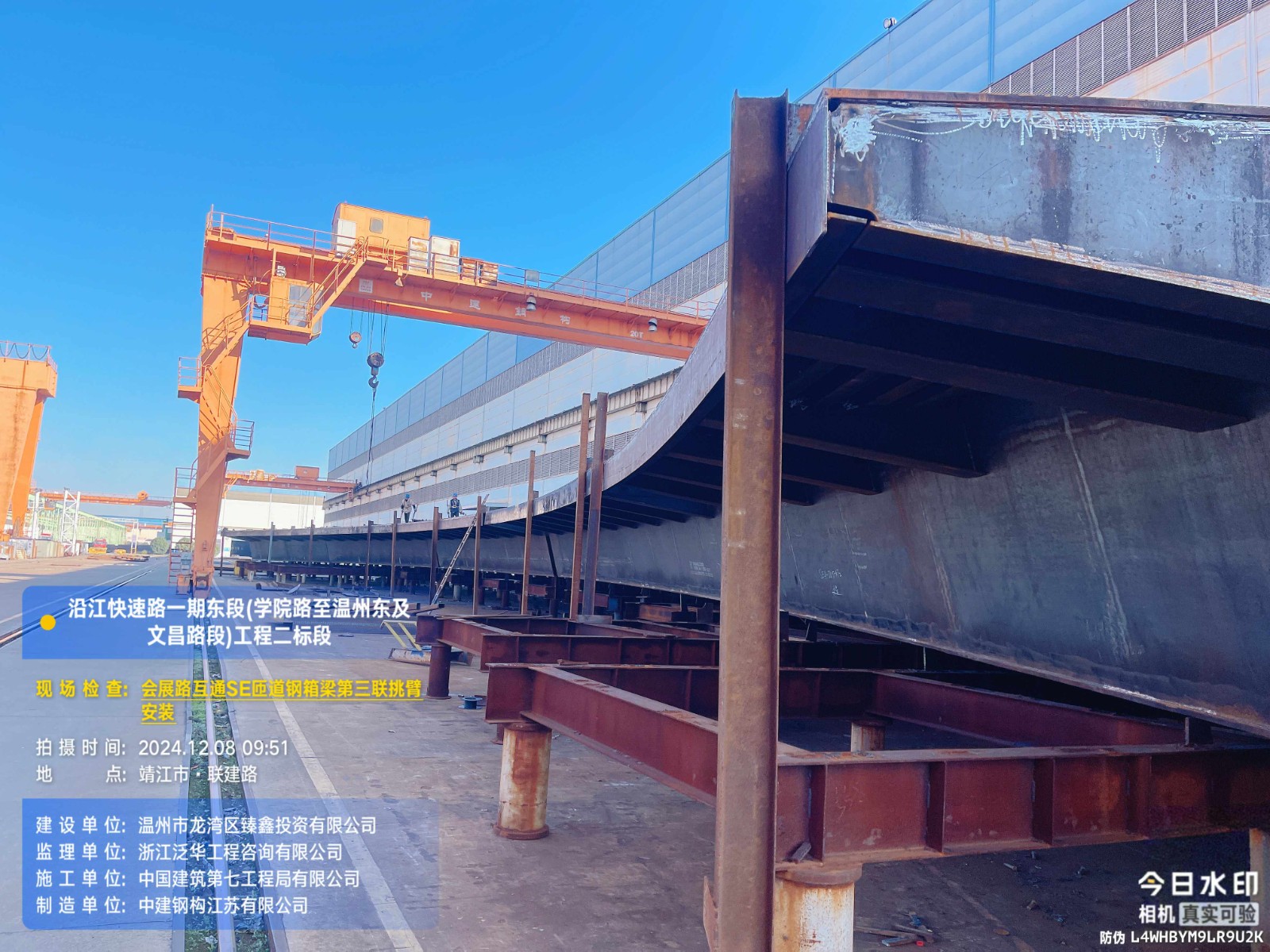

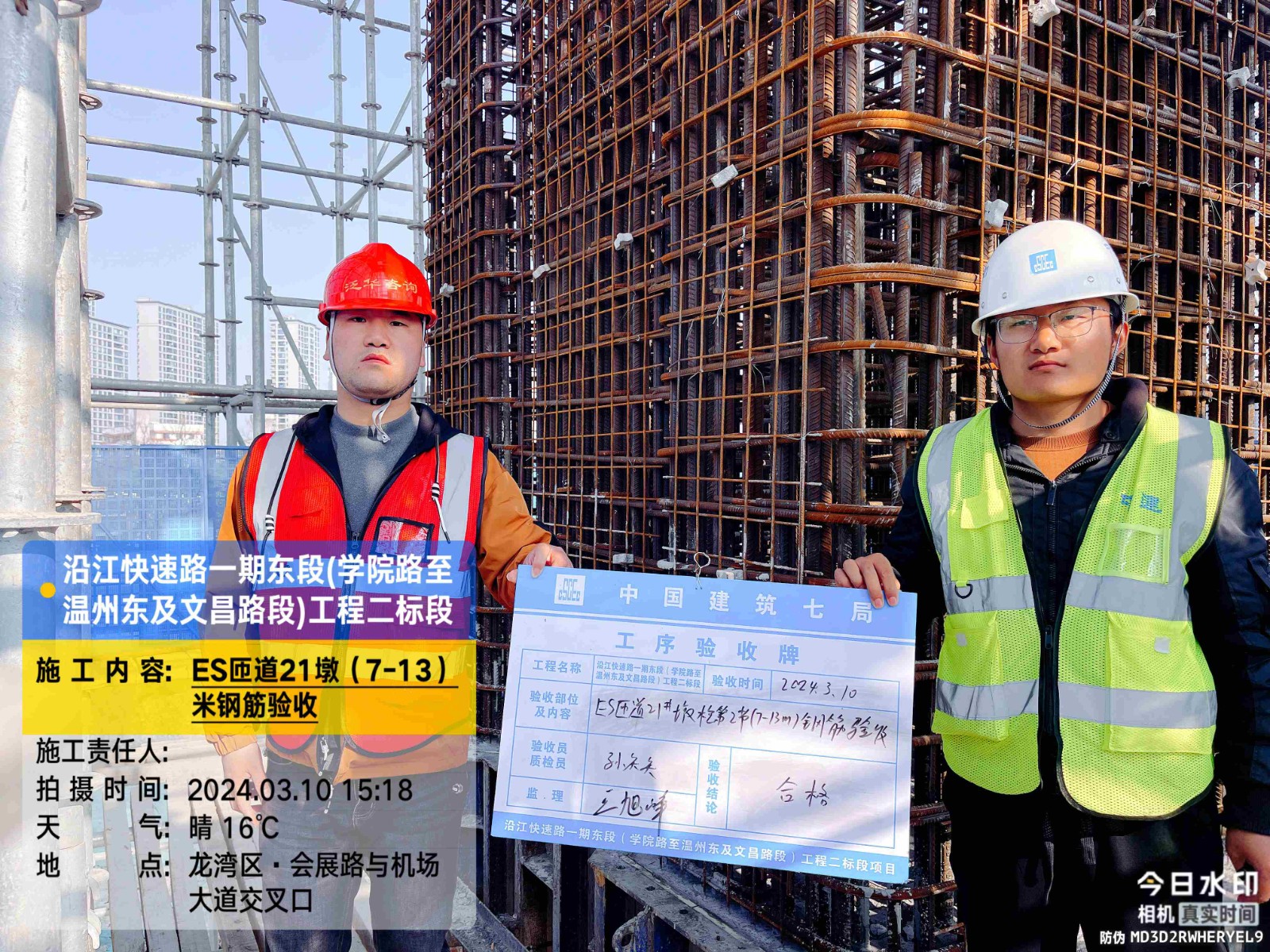

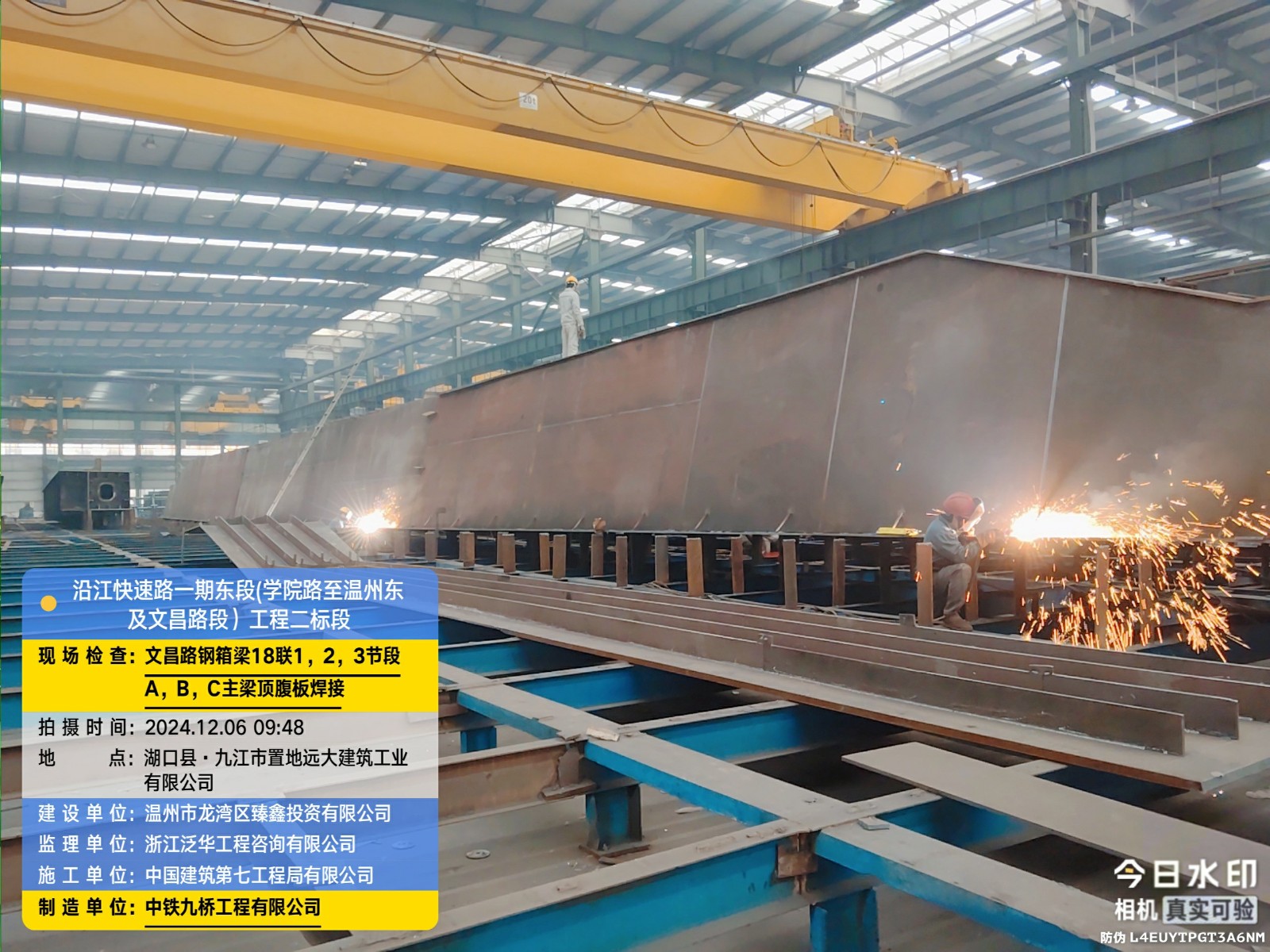

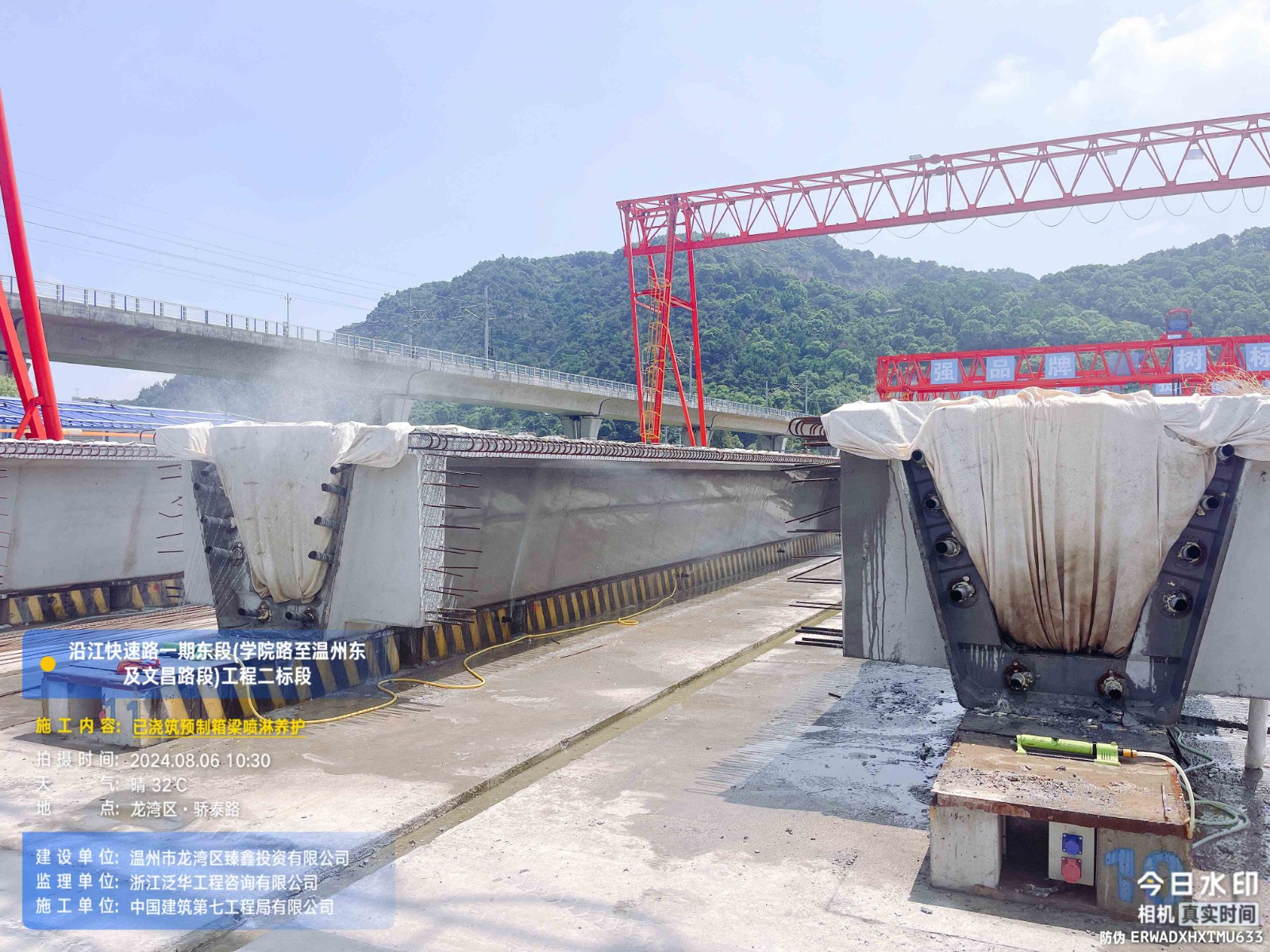

      截至2024年12月6日,主要形象進度如下:樁基已完成585根,承臺修筑116座,墩柱建成153根,蓋梁完成45座,現澆梁有2聯。預制小箱梁已生產182片,其中136片已完成架設。鋼箱梁加工量約達5000噸,預計年底前可完成架設3000噸。

      此外,管線工程方面,沉井已建成15座,一體化泵站1座完工。污水頂管鋪設486米,污水壓力管安裝496米,雨水井建成35座,雨水管道鋪設1001米,電力管道完成1882米,綜合通信管道鋪設1520米,給水管道安裝521米。




      影響本項目進度推進的主要原因及解決措施:

      1、制約進度推進的原因

      自本項目開工以來,制約進度推進的原因存在多方面。首先,本項目為現狀道路提升改造,地下管線錯綜復雜,涉及雨污水、給水、燃氣、電力、綜合通訊六大類,地上又有架空強電、弱電、綠化、交安設施及建筑物需拆除改造,這給施工帶來極大挑戰。其次,政策處理嚴重滯后,紅線內征地、紅線外借地以及房屋拆遷工作進展緩慢,直接制約了管線遷改作業,間接延誤了橋梁樁基等后續作業施工。再者,S1線以南的橋梁及管線遷改圖紙未完整提供,且在2024年12月3日收到業主通知,S1線以南樁基暫停施工,需等待預算與概算比對完成才能復工。

      2、解決措施

      作為監理方,我們已督促施工單位積極應對上述問題,并著重落實以下舉措:其一,依據現場實際條件,精心制定各工區可平行施工的詳細計劃,同時密切關注計劃執行情況,一旦出現偏差立即采取有效措施予以修正,確保各個節點計劃能按時達成。其二,針對S1線以南區域,提前做好全面的施工前準備工作,包括施工人員組織、材料設備調配等,保證在完整圖紙下發且收到業主復工指令后能迅速、高效地進場開展施工作業。其三,組織精干力量集中攻關那些對項目

      重大產出有決定性影響的關鍵節點任務,同時加大資源投入,加快鋼箱梁的制造與架設速度,以彌補前期進度的延誤,保障項目整體進度的穩步推進。



      當前,項目監理工作正有序推進,在質量把控、安全保障等關鍵環節均發揮著積極且重要的作用,盡管整體進度因政策處理及圖紙相關問題而稍有滯后,但在各方參建單位的共同努力下,克服困難仍保持著穩定的推進態勢。

      在質量監理層面,始終堅定不移地秉持“嚴格監理”“事前監理”“主動監理”的核心原則,全面加大日常巡視、平行檢查以及旁站監督的工作力度。針對隱蔽工程及所有重點部位,均安排專人進行全過程旁站監督,一旦發現任何質量問題,立即采取措施予以處理解決,并確保指令閉合,形成完整的質量監督與整改體系,從而切實有效地保障了工程的整體質量。

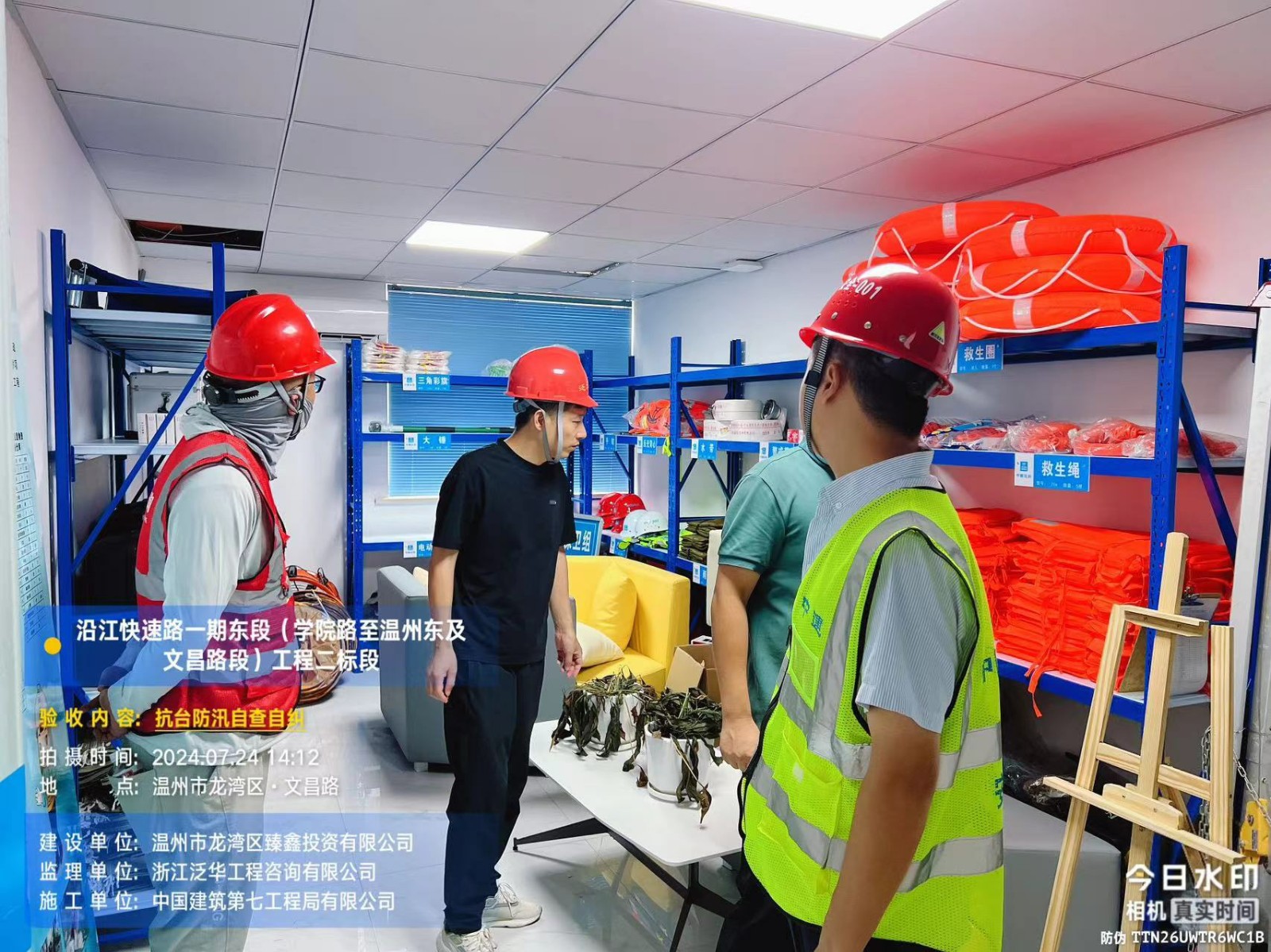

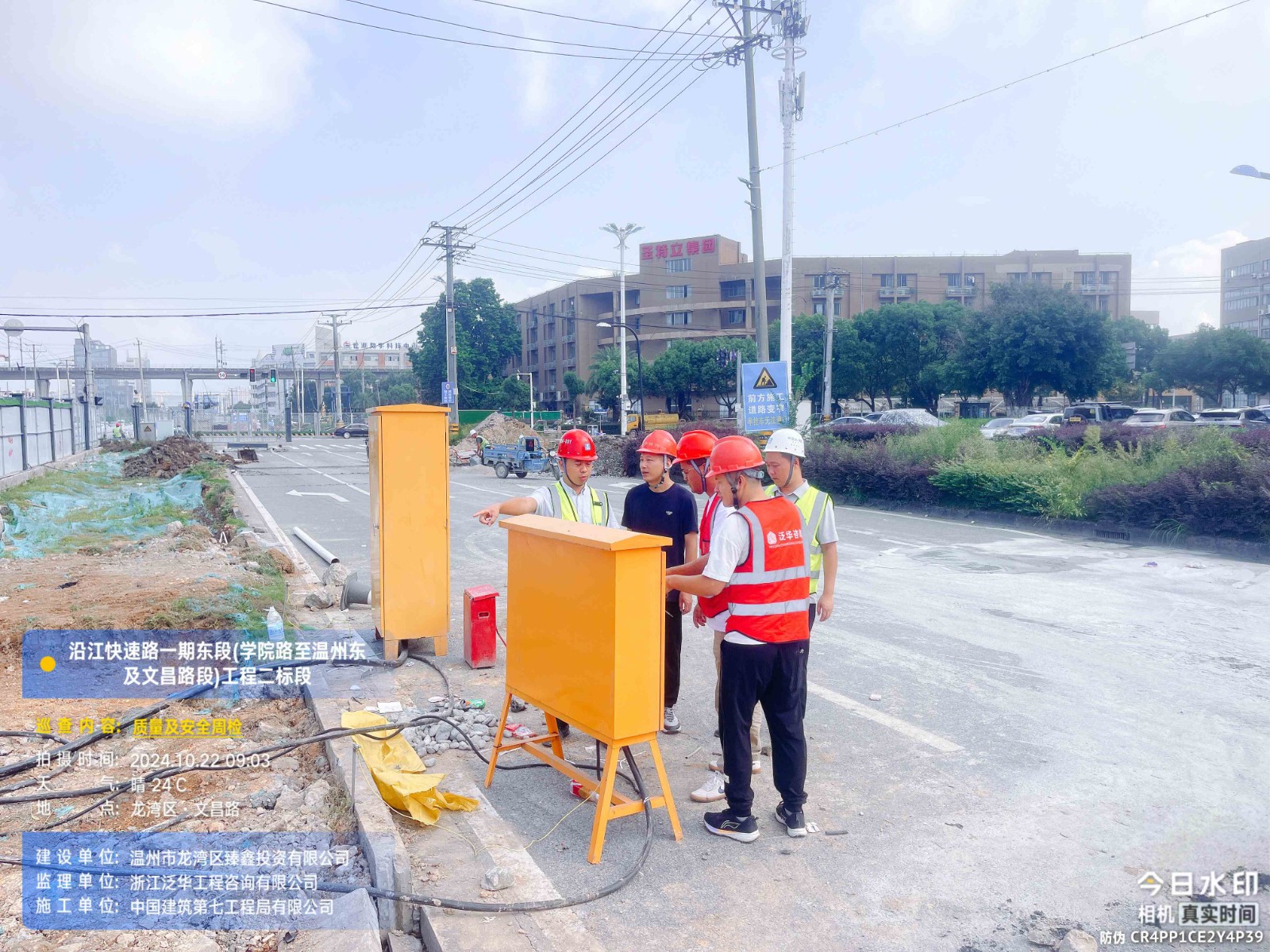

      安全文明施工監理方面,始終如一地遵循“安全第一、預防為主”的基本方針,嚴格依據上級部門的相關文件要求,持續強化施工現場的精細化管理。著重針對重點部位、關鍵工序以及特種作業人員展開深入且細致的監督檢查,對于危大工程作業進行旁站監理,確保安全工作全方位覆蓋施工現場的每一個角落。

      盡管面臨進度滯后的挑戰,項目監理部將繼續恪守職責,積極主動地與各方進行溝通協調,加大資源投入,采取趕工措施,全力推進項目建設,以確保項目最終能夠高質量、高標準地圓滿完成。

      主站蜘蛛池模板: 亚洲精品成人无限看| 99精品国产在热久久| 国产精品久久久久AV福利动漫| 国产精品午夜无码AV天美传媒| 国产乱码精品一区二区三区中文| 日韩一区二区三区精品| 国产国拍亚洲精品福利| 国产午夜精品久久久久免费视| 亚洲精品欧美二区三区中文字幕| 国产精品V亚洲精品V日韩精品| 1000部精品久久久久久久久| 四虎国产精品永久在线观看| 亚洲日韩欧美制服精品二区 | 91不卡在线精品国产| 97久久精品无码一区二区天美 | 亚洲色图国产精品| 国产精品v欧美精品v日韩精品 | 亚洲国产另类久久久精品| 久久久99精品一区二区| 国产精品日韩欧美在线第3页| 中文字幕亚洲综合精品一区| 国产精品嫩草影院一二三区入口| 国产精品免费一区二区三区四区| 无码精品人妻一区二区三区漫画| 亚欧无码精品无码有性视频| 久久久久国产日韩精品网站| 精品国产亚洲一区二区在线观看 | 国产日产韩国精品视频| 精品免费人成视频app| 精品人妻码一区二区三区| 久久ww精品w免费人成| 久久久久亚洲精品无码蜜桃| 四虎影视永久在线观看精品| 久久久久无码精品国产不卡| 国内精品久久久久久99| 国产精品自在线拍国产| 国产精品视频二区不卡| 国产精品毛片VA一区二区三区| 国产精品视频一区二区噜噜| 国产精品久久永久免费| 亚洲精品国产成人专区|
