瓜山南苑安置房工程位于杭州市拱墅區上塘單元FG01-R21-02地塊,東至上塘單元FG01-G1/S42-01地塊,南至上塘單元FG01-G1-02地塊,西至茶湯路,北至規劃支路二;幼兒園工程位于拱墅區上塘單元FG01-R22-01地塊,FG01-R21-02地塊以東、規劃支路二以南,FG01-G1/S42-01地塊以西,FG01-R21-02地塊以北。項目總建筑面積116271.6 m2,瓜山南安置房用地面積25616 m2,總建筑面積 103461.6 m2,其中地上計容建筑面積66601.6 m2,地下建筑面積36860 m2,不計容架空層面積2510 m2;幼兒園工程用地面積7510 m2,總建筑面積12810 m2,其中地上建筑面積7510 m2,地下建筑面積5300 m2,總投資19754萬元。
該工程自2020年8月1日開始樁基施工,幼兒園樁基采用預應力竹節樁,安置房地下室區域采用預應力竹節樁,主樓區域采用鉆孔灌注樁;基坑圍護采用三軸水泥攪拌樁和排樁支護兩種形式,至2021年01月16日樁基施工已全部完成。

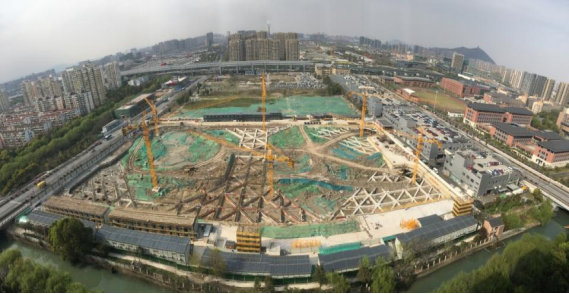

現階段處于基坑圍護及深基坑施工階段,幼兒園(東北角)部位支撐梁砼澆筑已完成,正對支撐梁下土方進行開挖;安置房區域1#樓(東南角)部位角撐支撐梁澆筑已完成,正對支撐梁下土方進行開挖;中撐區域北面段支撐梁已澆筑完成,現階段正對南面段進行砼澆筑施工;4#樓(西南角)部位角撐支撐梁、壓頂梁及圍檁鋼筋綁扎完成80%以上;6#樓(西北角)部位支撐梁上部土方還未開挖完成,現階段正對西北角壓頂梁鋼筋進行綁扎。大型機械方面,本項目6臺塔吊均已安裝告知完成,并經檢測合格后均已進行正常施工作業;安全生產及文明施工方面,現階段主要對基坑周邊場地硬化、排水溝砌筑及辦公區、生活區防護棚搭設等標化施工。
該工程從開工至今,在委托方支持以及代建、EPC、總包單位的互相合作過程中,質量、安全工作有序展開,進度方面由于杭州籌辦“亞運會”大環境、疫情防控以及項目內部安排等因素,施工進度存在一定的滯后,在后續的監理工作中,本項目監理團隊會嚴格根據現場實際情況、委托方的要求及政府文件精神,落實一系列的監理工作,在保證質量和安全的前提下,抓進度,促生產,交給委托方一個滿意的答卷。
